dnf install -y virt-viewer
명령어로 KVM 생성
사전 작업
virt-viewer 설치(선택 사항)
- 가상 머신에 연결하기 위해 virt-viewer를 설치할 수 있습니다.
Linux에서 명령어로 KVM window 가상 머신 생성
virt-install \
--name windows-virtio-test \
--os-variant win10 \
--memory 4096 \
--vcpus 4 \
--cdrom '/1.ISO/4.win/Win10_22H2_Korean_x64_x86_v2(19045.2965).iso' \

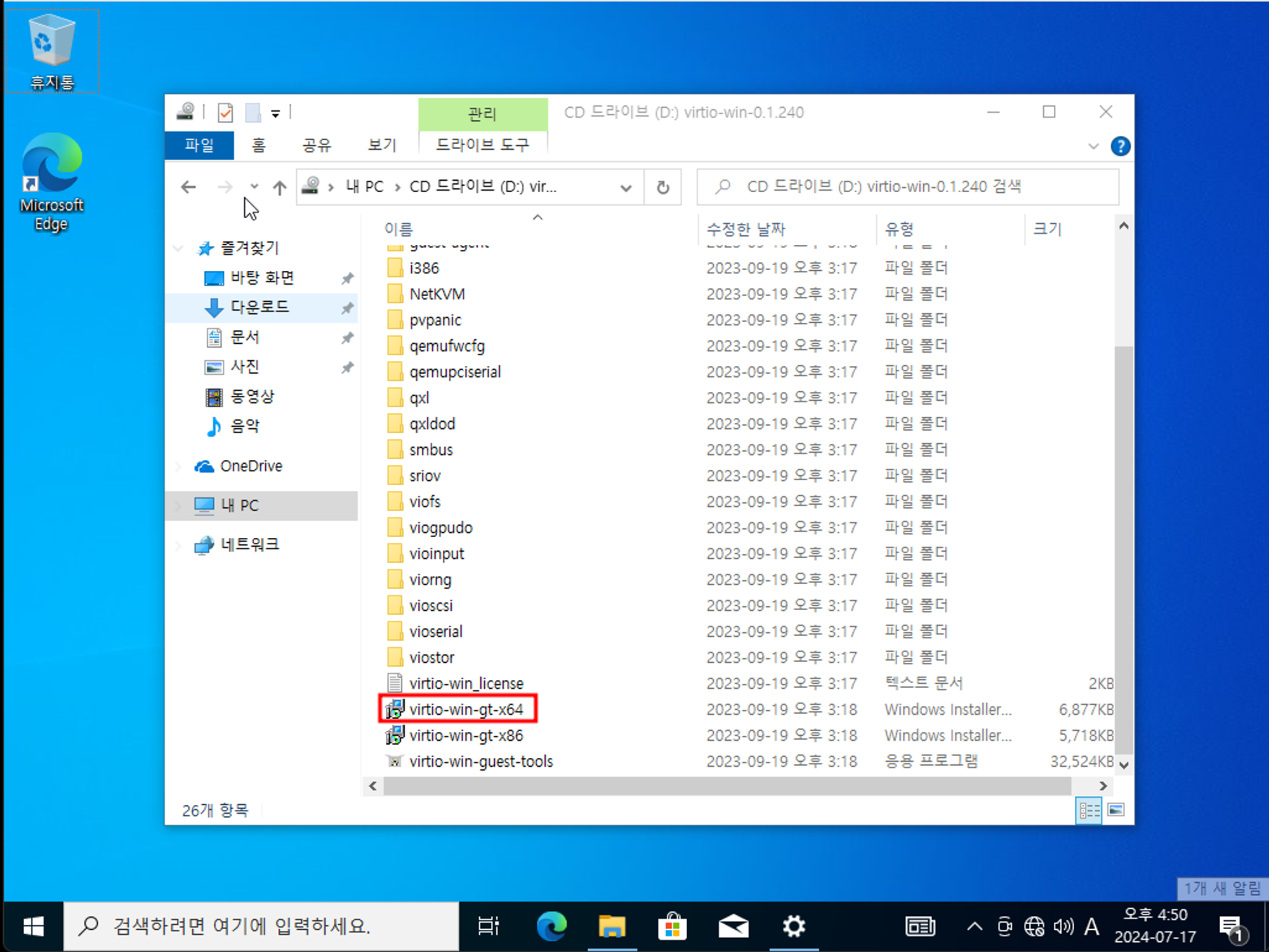

--disk path=/1.ISO/5.virtio/virtio-win-0.1.240.iso,device=cdrom \
--disk path=/var/lib/libvirt/images/windows-virtio-test.qcow2,format=qcow2,size=256,bus=virtio \
--network bridge=br0,model=virtio \
--graphics spice \
--soundhw ich9 \
--virt-type kvm \
--boot cdrom,hd,menu=on \
--check all=off
https://estar987.tistory.com/179
[Rocky linux 8] KVM에서 window10 가상 머신 설정(1)
KVM에서 window10 가상 머신 설정 https://estar987.tistory.com/171 [Rocky Linux 8] KVM 설치1. KVM 세팅 사전 작업1. 시스템 BIOS에서 가상화 관련 설정 enable 설정2. Linux OS 설치3. KVM 모듈 적재 및 가상화 지원 CPU
estar987.com

그런데 설치를 하던 중 아래와 같은 오류가 발생한다.(디스크가 보이지 않는 오류)

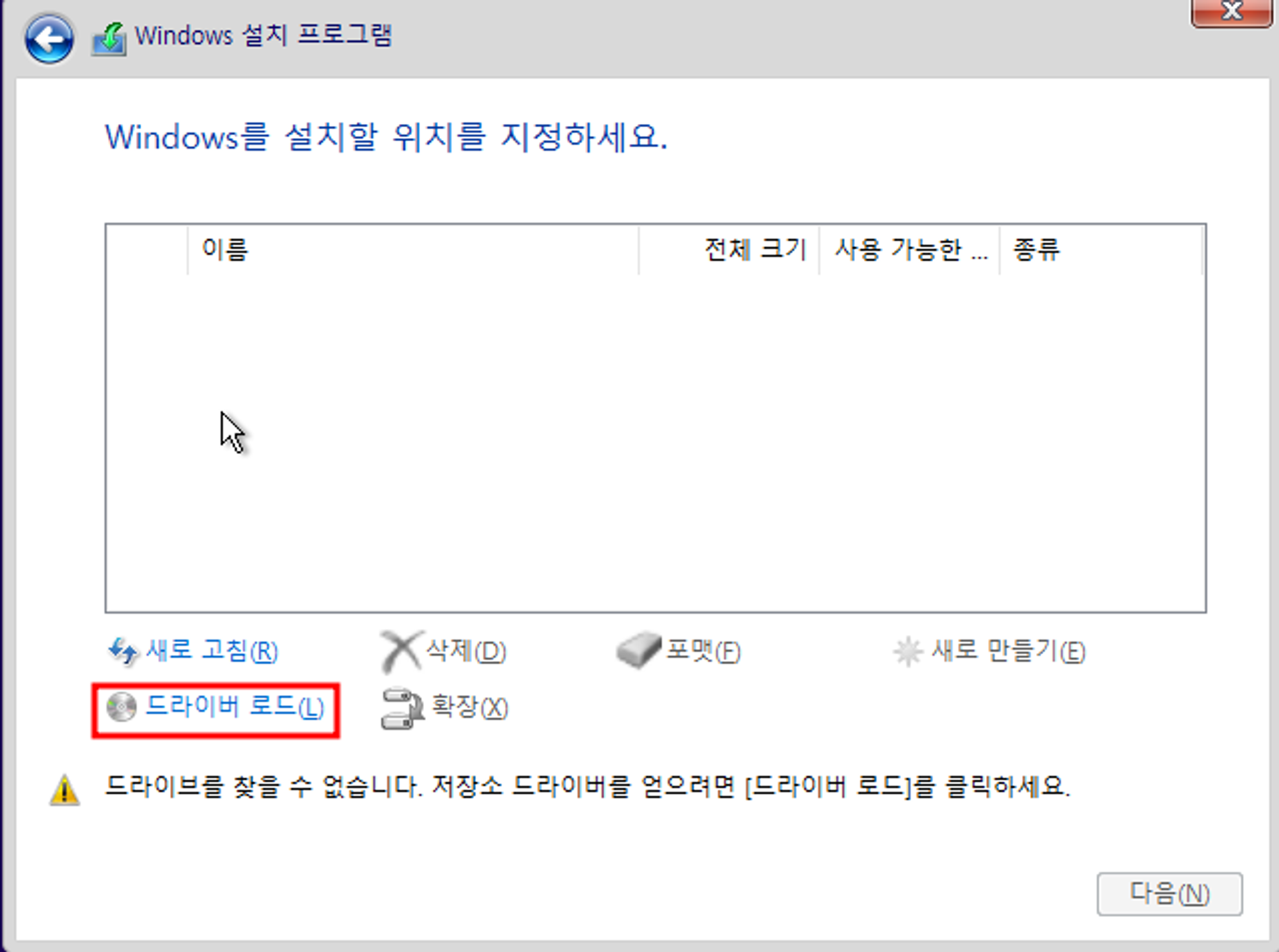

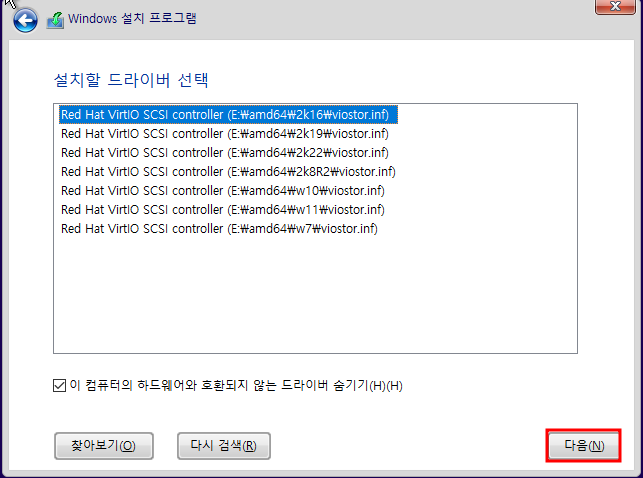

드라이브를 찾을 수 없습니다. 저장소 드라이버를 얻으려면 [드라이버 로드]를 클릭하세요
네트워크 세팅

- 네트워크 인터페이스 확인 불가
